P R U S S T

INIZIO PROCESSO

01 GIUGNO 2016

Il 02 Gennaio 2007 l’Ing. Rapagnà inoltra l’esposto sul PRUSST area Ex – Monti e nessun tecnico si rese disponibile a  sottoscrivere la denuncia per non avere problemi di approvazione dei loro progetti con la Commissione Edilizia e l’U.T. edilizia privata.

I colleghi fecero una  scelta di opportunità come tanti fanno da anni a Roseto Degli Abruzzi.

È chiaro, che se parte dei componenti della Commissione Edilizia  avessero avvertito il senso civico del mancato rispetto delle regole avrebbero sottoscritto la denunzia e di conseguenza  i progetti presentati dall’Ing. Alberto Rapagnà non avrebbero trovato sistematici ostacoli nelle approvazioni, invece tutti i componenti della C.E. hanno AGITO all’unisono per RITARDARE insieme al Dirigente Arch. Patacchini l’approvazione degli stessi

               ESEMPIO

                IL

              FABBRICATO ATLANTIC

-    dopo aver ultimato i lavori ed inaugurata la struttura il 21 Marzo 2009,  il Dirigente Patacchini ritiene di fare esaminare il progetto dalla Commissione Edilizia per far esprimere il parere dopo che i lavori erano stati tutti assentiti;

-  il progetto è stato portato per ben 7 (sette) volte in Commissione Edilizia i cui verbali sotto riportati:

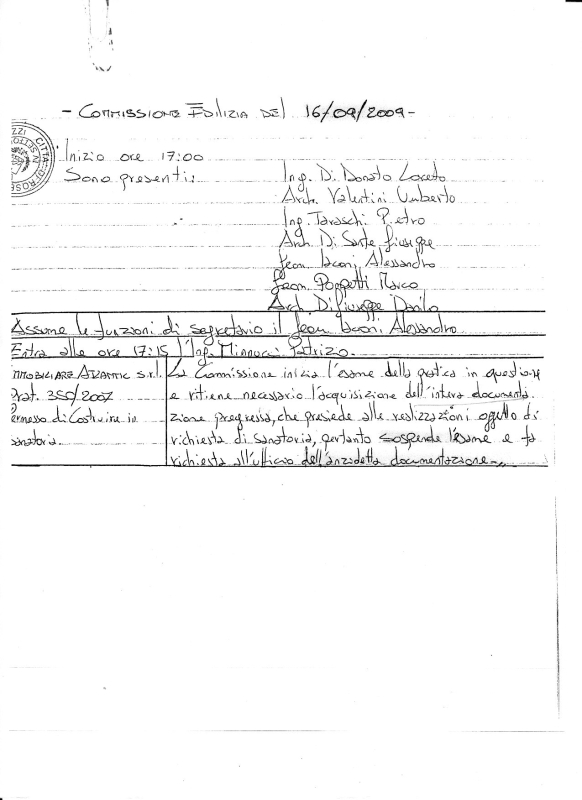

Verbale 1 del 16/09/2009

Verbale 2 del 16/10/2009

Verbale 3 del 21/10/2009

Verbale 4 del 04/11/2009

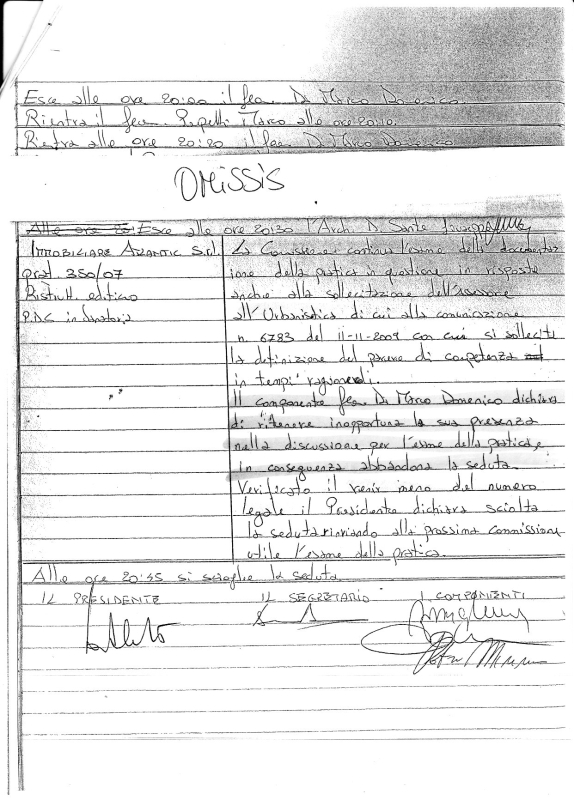

 Verbale 5 del 11/11/2009

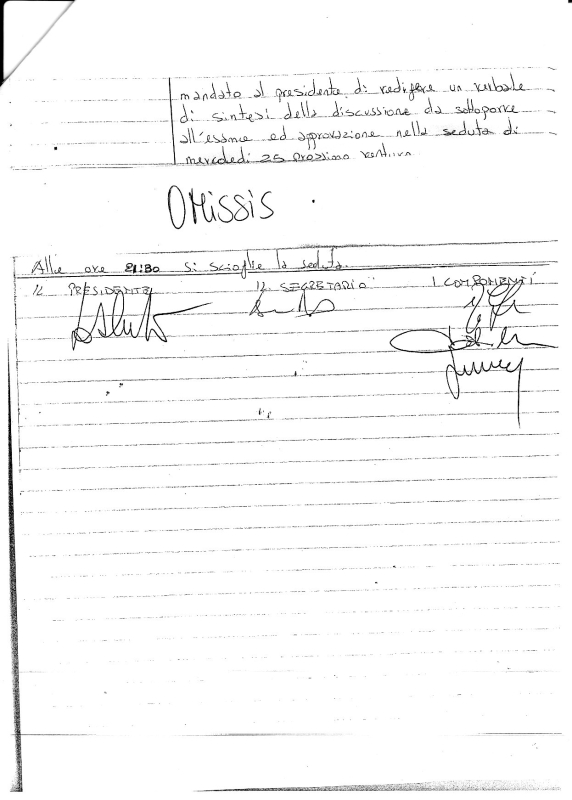

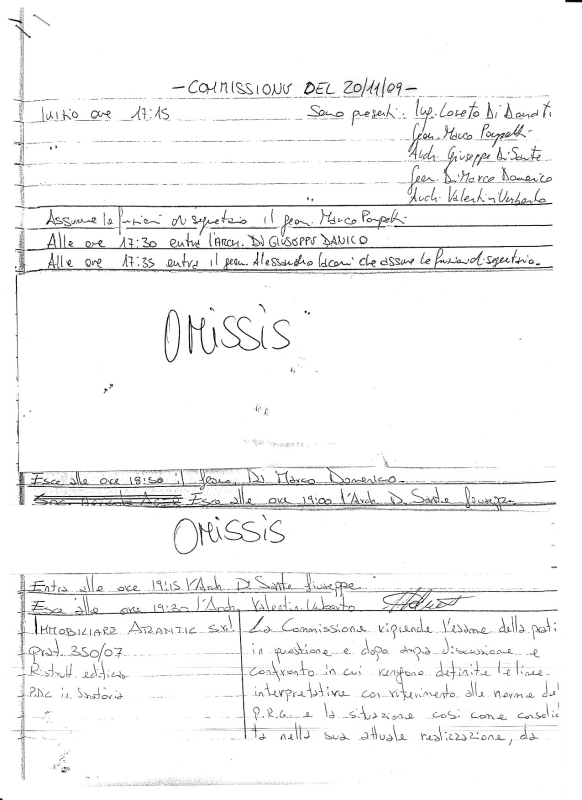

 Verbale 6 del 20/11/2009

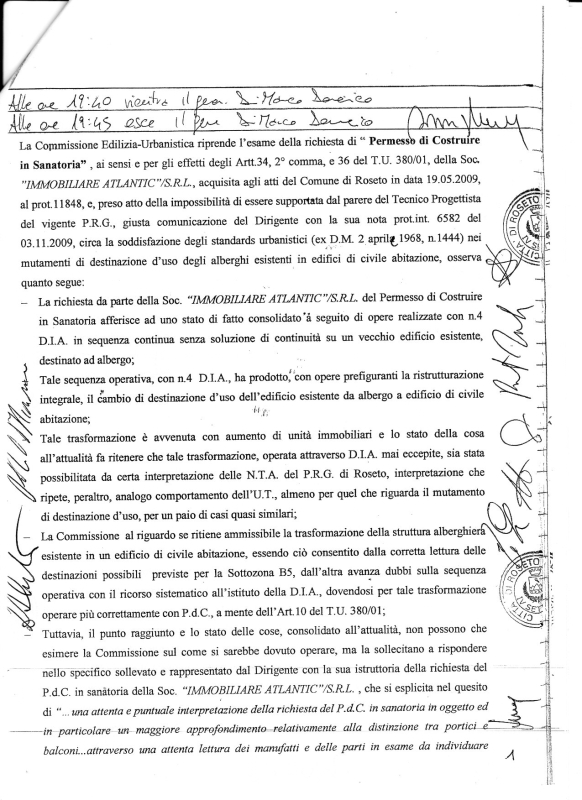

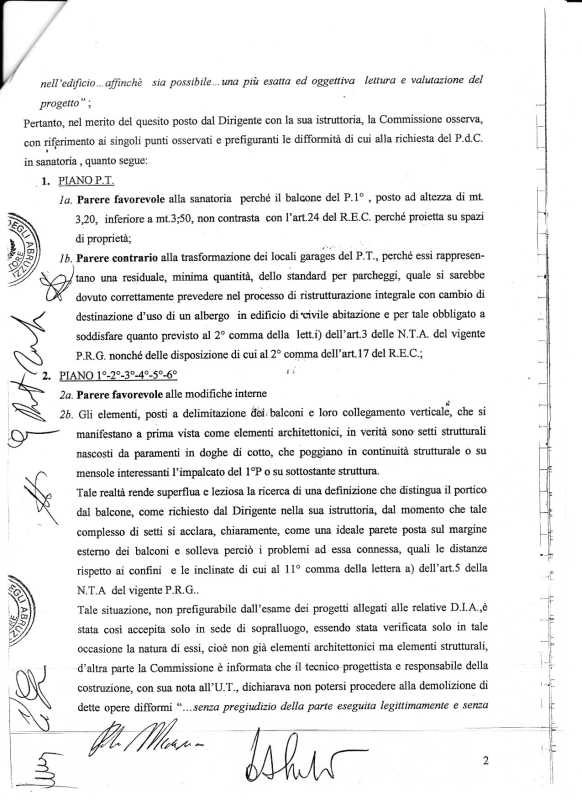

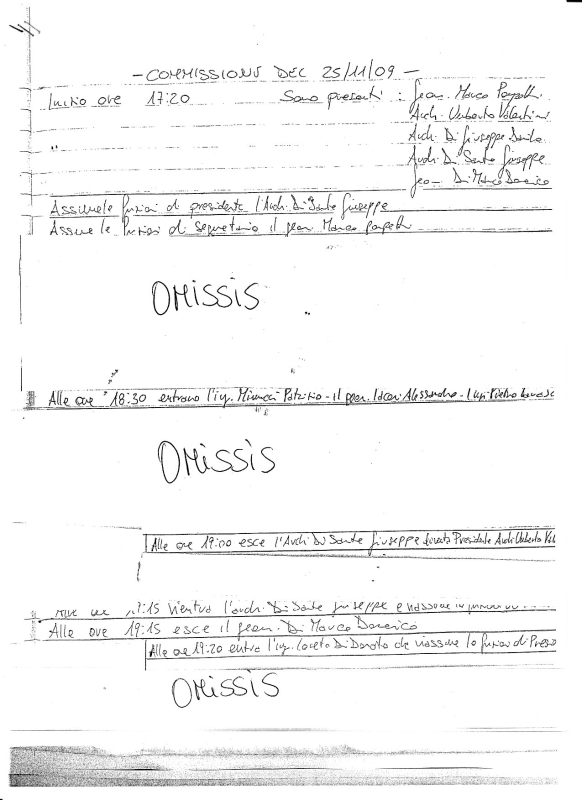

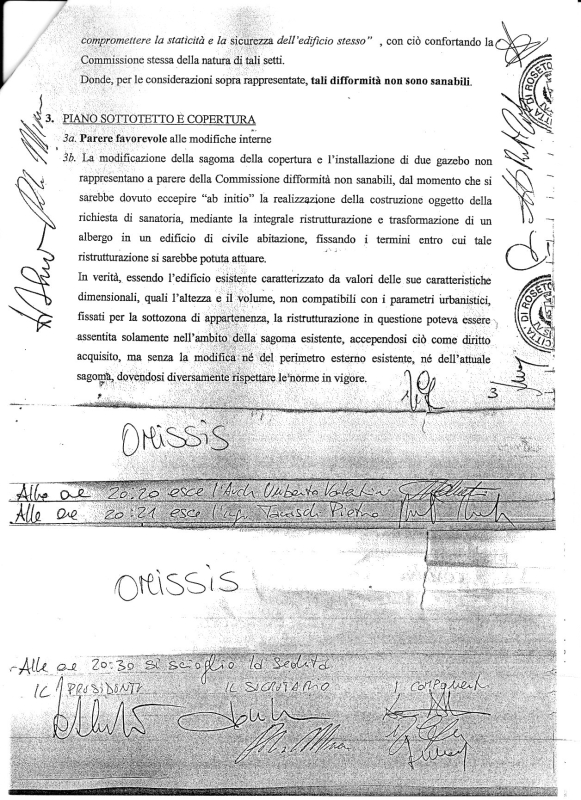

Verbale 7 del 25/11/2009

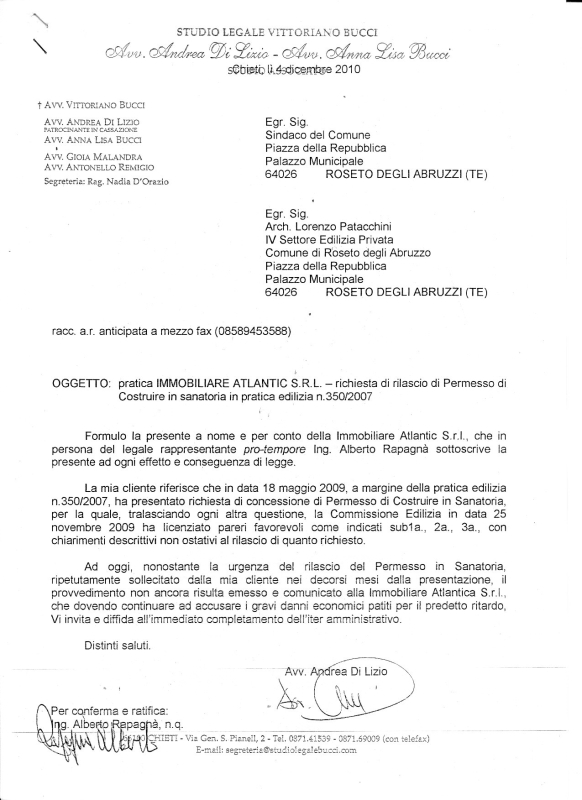

Lettera Avv. Di Lizio al Sindaco e Arch. Patacchini 04/12/2010

Detta strumentale procedura aveva come obiettivo di ritardare il rilascio del Certificato di Agibilità del fabbricato per bloccare le vendite.

Infatti, il Certificato di Agibilità anziché essere rilasciato a Maggio 2009 fu concesso il 19/10/2010 .
